8月9日至10日,由中国投资协会培训中心、鉴衡认证中心主办,中建八局、上海市土木工程学会等十家单位联合主办的“首届(2025)山地光伏投资建设论坛暨山地光伏电站设计与设备选型研讨会”在四川省成都市顺利举行。中建八局总承包公司专家贺东清在活动中作了主题为《山地光伏电站施工难点和高效建造技术》的演讲。
本次论坛着眼于我国西南地区山地光伏建设经验和运营实践,探讨山地光伏电站建设与管理中的热点与难点问题,为国家制订行业政策提供建设性意见。
根据中建八局总承包建设有限公司新能源项目的相关建设经验,结合现有前沿技术和行业发展现状,贺东清从山地光伏项目道路选线施工、环评水保、支架基础方案确定和施工、组件排布等施工难点与高效建造技术两个方面开展相关技术交流。

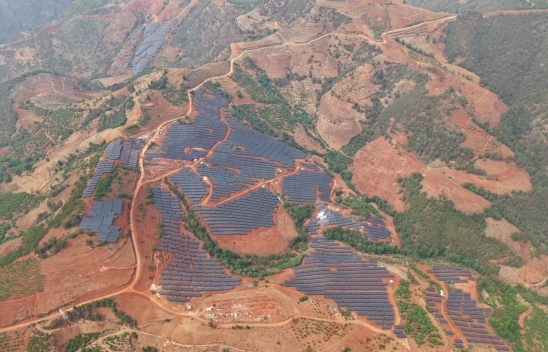

科学选线适配复杂地形,提前拓展工作面。针对山地朝向多样、坡度陡峭、地块分散的复杂地形,道路选线施工不依赖设计图纸,通过前期现场踏勘、实地调查,结合利用原有上山放牧和种地道路,随坡就势布设的方式开展,为后续工程拓展更多作业面,有效适配山地复杂环境。
环评水保兼具安全与防护,防控水土流失。道路临边设置 50cm 宽、50cm 高的路肩,既起到视线诱导作用、替代圬工防撞墩提升行车安全性,又能在雨季发挥拦水导流功能,防止雨水冲毁下边坡,光伏区的马道及施工便道及时做好覆盖和排水措施,可有效避免滑塌事故,实现安全与水土防护双重效果。
支架基础钻孔技术,提质增效的轻便化解决方案。光伏支架基础钻孔施工采用小蜜蜂钻孔机,施工灵活,轻巧便利,人工辅助即可实现陡峭山地钻机整体移动,轻便式小型山地钻孔机的应用,大幅提高了钻孔质量和成孔效率,适配山地基础施工需求。
光伏支架安装优化,减少偏差与二次作业。支架安装通过前期放线采集桩位数据、立柱编号、长度复核计算、厂家分等级下料及按序号施工的流程,减少现场立柱二次加工和安装偏差率,加快施工速度,针对立柱间距不准、安装偏斜等问题,通过提前沟通厂家增加开孔数量,采用檩条背对背安装的方式,提升支架对桩位偏差的适应性,避免现场二次打孔。
材料运输多元方案:破解山地通行限制。面对山地施工道路陡峭、坡度大、转弯半径小、大型车辆无法通行的问题,采用改装小货车、四驱运输车、改装装载机、单轨运输车、无人机等多种运输工具,高效完成檩条、斜梁、立柱、组件等设备材料的运输,经济适配山地运输场景。(王烨文)
